Перенос производственной линии: как сохранить комплектность и точность монтажа
16 сентября 2026
Вернуться назад

Перенос производственной линии: как сохранить комплектность и точность монтажа

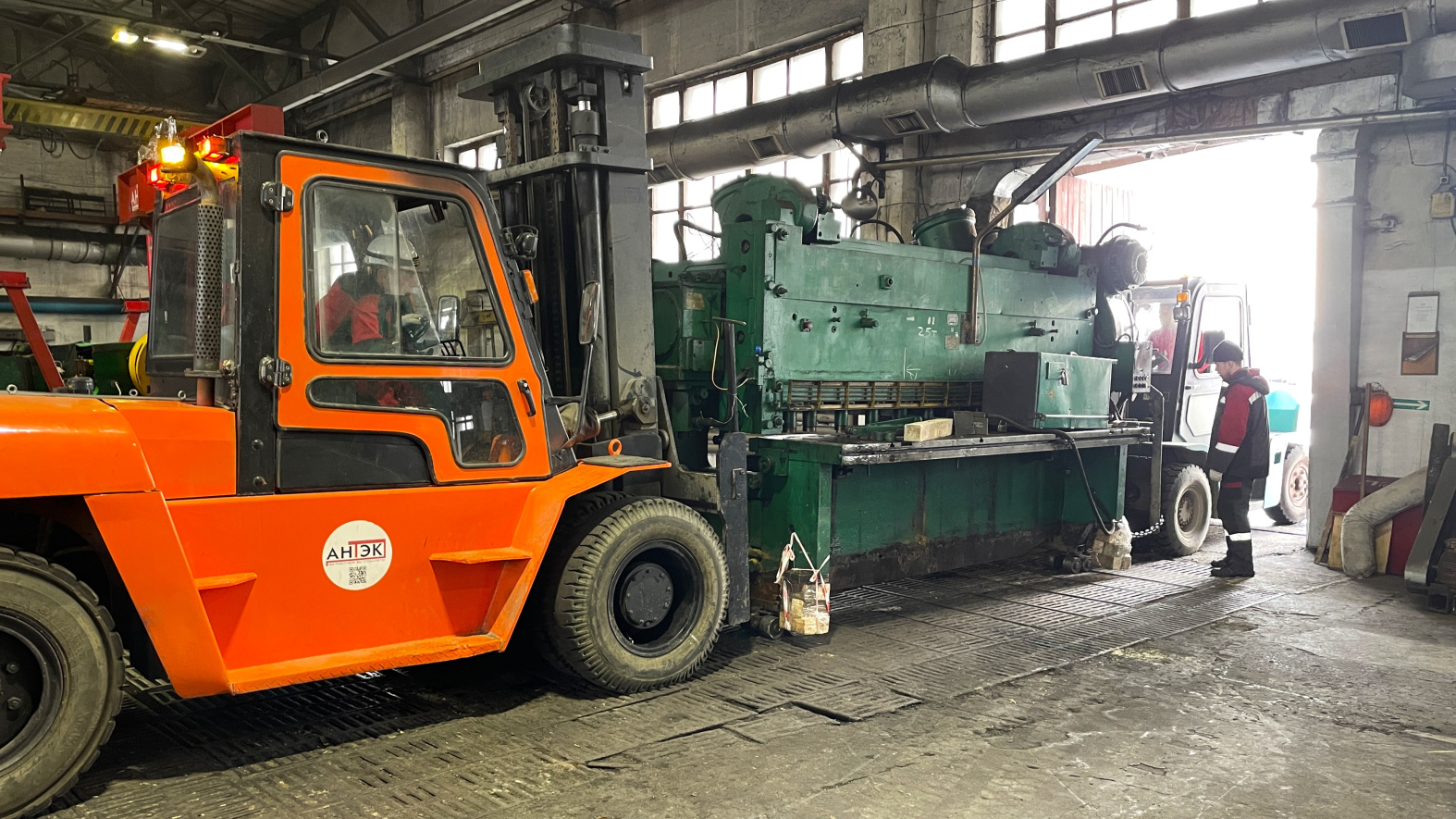

Маркировка и демонтаж производственной линии перед переносом на новую площадку

Перенос производственной линии — это не просто демонтаж оборудования и перевозка отдельных агрегатов. Необходимо сохранить комплектность системы, зафиксировать взаимное положение узлов, подготовить новую площадку и восстановить предусмотренную проектом конфигурацию линии.

Ошибки на любом этапе могут привести к потере деталей, повреждению оборудования, увеличению сроков остановки производства и дополнительным работам при монтаже. Поэтому проект переноса должен начинаться не с отсоединения коммуникаций, а с инженерного обследования и подготовки технологии выполнения работ.

Последовательность этапов переноса линии

01 Обследование и подготовка Обследование площадок, распределение ответственности, технология и ППР
02 Фиксация и маркировка Фотофиксация, измерения, единая система обозначений узлов и деталей
03 Демонтаж и упаковка Отключение, снятие узлов, подъём, защита и консервация
04 Перевозка и подготовка площадки Крепление, доставка, проверка фундаментов и маршрутов
05 Монтаж и выверка Установка агрегатов, сборка, инструментальный контроль
06 Приёмка результата Проверка критериев, передача исполнительной документации

С чего начинается перенос линии

До начала демонтажа подрядчик обследует действующую и новую площадки. Специалисты изучают состав линии, расположение оборудования, условия доступа и возможные ограничения.

Во время обследования необходимо определить:

  • массу и габариты основных агрегатов;
  • точки подъёма и допустимые способы строповки;
  • расположение коммуникаций и межагрегатных связей;
  • состояние и конструкцию опор;
  • ширину проёмов и характеристики маршрута перемещения;
  • возможности применения кранов, портальных систем, домкратов и другой техники;
  • требования к фундаментам и монтажным позициям на новой площадке;
  • условия погрузки, перевозки и разгрузки;
  • производственные ограничения и допустимую продолжительность остановки.

Если документация на оборудование неполная, подрядчик должен сопоставить имеющиеся данные с фактической конфигурацией линии. Несоответствия, способные повлиять на технологию или безопасность работ, фиксируются и согласовываются с заказчиком.

При необходимости несущая способность перекрытий, фундаментов и строительных конструкций подтверждается профильной проектной организацией.

Распределение ответственности

Успешный перенос производственной линии требует участия как подрядчика, так и предприятия.

Заказчик передаёт техническую документацию, предоставляет доступ к оборудованию и площадкам, сообщает о производственных ограничениях, организует согласованные отключения и назначает ответственных представителей.

Подрядчик обследует объект, уточняет исходные данные, разрабатывает технологию демонтажа и перемещения, подбирает технику и оснастку, выявляет риски и выполняет работы в пределах согласованного объёма.

Границы ответственности за отключение коммуникаций, консервацию, упаковку, перевозку, монтаж, подключение и пусконаладочные работы необходимо определить до начала проекта. Это помогает исключить ситуации, когда отдельная операция не учтена ни одной из сторон.

Подготовка технологии и документации

По результатам обследования формируется последовательность работ. Для сложных такелажных и монтажных операций основные решения закрепляются в ППР, технологической карте, схеме перемещения или другом предусмотренном договором комплекте документов.

В документации указывают:

  • порядок демонтажа узлов;
  • применяемую технику и оснастку;
  • схемы подъёма, кантовки и перемещения;
  • способы временного размещения оборудования;
  • требования к упаковке и защите;
  • состав и последовательность монтажных операций;
  • опасные зоны и меры безопасности;
  • точки контроля;
  • порядок действий при изменении условий.

Технология должна учитывать не только массу оборудования, но и положение его центра тяжести, доступные точки подъёма, допустимые нагрузки на основание и ограничения внутри цеха.

Фиксация исходного состояния

Перед демонтажом важно зафиксировать фактическое положение оборудования и состояние соединений. Для этого выполняют фотофиксацию, маркировку и, если требуется, инструментальные измерения.

Особое внимание уделяют:

  • расположению агрегатов относительно проектных осей;
  • высотным отметкам и взаимному положению машин;
  • трубопроводам, кабельным трассам и другим коммуникациям;
  • крепёжным элементам и межагрегатным соединениям;
  • защитным ограждениям, площадкам и вспомогательным конструкциям;
  • выявленным дефектам и отсутствующим деталям.

Такой подход помогает отделить существующие неисправности от возможных последствий переноса и упрощает восстановление линии на новой площадке.

Маркировка и сохранение комплектности

Одна из главных задач при переносе линии — не потерять связь между демонтированными деталями и конкретным оборудованием.

Узлы, кабели, трубопроводы, крепёж и вспомогательные элементы маркируют по единой системе. Снятые детали распределяют по упаковочным местам, а их состав фиксируют в реестре.

Крупные или чувствительные узлы защищают от ударов, загрязнения, влаги и нештатного положения. Если конструкция содержит технологические жидкости, внутренние полости или прецизионные поверхности, порядок консервации и защиты определяют с учётом документации производителя.

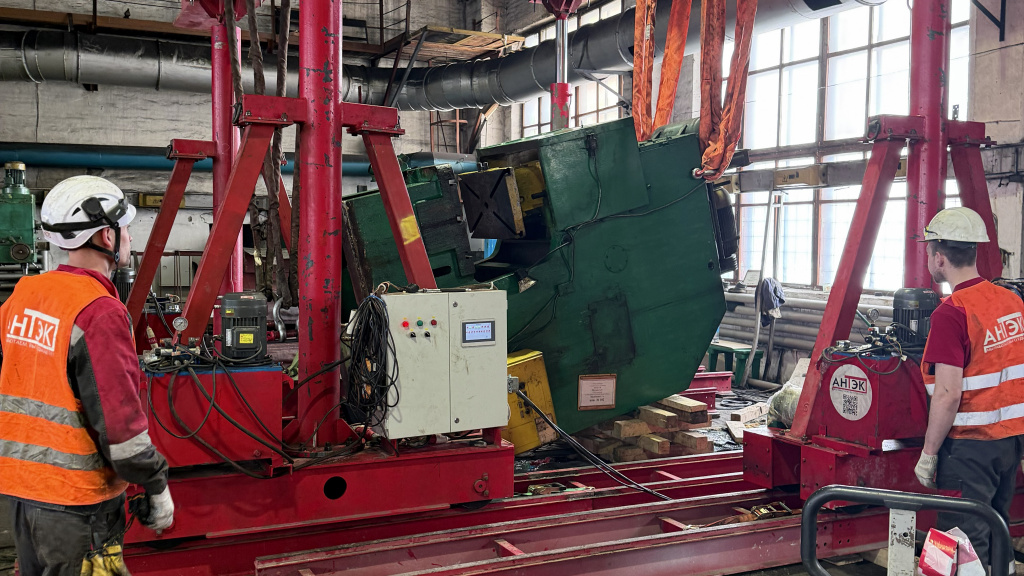

IMG_1521 (1).jpg

Демонтаж и такелаж оборудования

Демонтаж выполняют в последовательности, которая сохраняет устойчивость оборудования и обеспечивает безопасный доступ к креплениям.

После отсоединения коммуникаций и снятия вспомогательных элементов агрегаты освобождают от креплений, поднимают и перемещают по подготовленному маршруту. В зависимости от условий проекта применяются краны, гидравлические портальные системы, домкраты, роликовые платформы, лебёдки, траверсы и специальные грузозахватные приспособления.

При подъёме и кантовке необходимо учитывать:

  • положение центра тяжести;
  • допустимые точки приложения усилий;
  • прочность основания;
  • высоту и ширину проёмов;
  • близость строительных конструкций;
  • устойчивость груза на каждом этапе;
  • возможность безопасного временного размещения.

Если фактические условия отличаются от исходных данных, затронутую операцию следует приостановить. Продолжать работы можно после фиксации изменений, оценки рисков и согласования скорректированного решения.

Перевозка на новую площадку

До отправки оборудования проверяют надёжность упаковки и крепления груза. При необходимости составляют схему размещения агрегатов на транспортных средствах и определяют очерёдность доставки.

Последовательность перевозки должна быть связана с графиком монтажа. Если оборудование поступает на площадку в неправильном порядке, возникает необходимость повторного перемещения и временного складирования, а срок простоя увеличивается.

Крупногабаритные и тяжёлые позиции требуют отдельной проработки маршрута, схем крепления и условий погрузочно-разгрузочных операций.

Подготовка новой площадки

Монтаж нельзя начинать только потому, что оборудование уже доставлено. Предварительно необходимо проверить готовность площадки:

  • соответствие фундаментов и монтажных позиций проекту;
  • наличие необходимых проёмов и подъездов;
  • готовность маршрутов перемещения;
  • возможность безопасного размещения такелажной техники;
  • наличие базовых осей и высотных отметок;
  • готовность зон временного хранения и сборки;
  • завершение согласованных строительных работ.

Обнаруженные отклонения необходимо устранить либо учесть в скорректированной технологии монтажа.

Монтаж и инструментальная выверка

Оборудование устанавливают в последовательности, которая обеспечивает доступ к монтажным соединениям и позволяет контролировать взаимное положение агрегатов.

В зависимости от конструкции линии проверяют:

  • положение оборудования относительно проектных осей;
  • высотные отметки;
  • горизонтальность и вертикальность основных элементов;
  • взаимное положение сопрягаемых узлов;
  • состояние опорных поверхностей и креплений.

Допуски определяются документацией производителя, проектом и согласованными критериями приёмки. Результаты измерений фиксируют в предусмотренных договором документах.

Для оборудования с опорными лапами может потребоваться проверка прилегания опор и отсутствия деформации корпуса при затяжке крепежа. Состав проверки, методика и ответственный исполнитель должны быть определены заранее.

После анкеровки, подливки и подключения коммуникаций часть параметров может измениться. Поэтому окончательный контроль проводят на этапе, предусмотренном технологией монтажа.

Как принимают результат

До начала проекта стороны должны договориться, какой результат считается завершением работ подрядчика. Это может быть установка оборудования на проектные позиции, инструментальная выверка, передача исполнительной документации или готовность линии к подключению.

В комплект передаваемых документов в зависимости от договора могут входить:

  • реестр оборудования и упаковочных мест;
  • акты выполненных и скрытых работ;
  • результаты инструментальных измерений;
  • исполнительные схемы;
  • перечень выявленных отклонений;
  • документы на применённую оснастку и оборудование;
  • акт передачи смонтированного оборудования.

Пусконаладка и вывод линии на рабочий режим являются отдельным этапом, если они прямо не включены в состав работ монтажного подрядчика.

Вывод

Перенос производственной линии требует единой организации всех этапов — от обследования и маркировки до монтажа и выверки: только такой подход позволяет сохранить комплектность оборудования, восстановить его взаимное положение и подготовить линию к подключению и пусконаладочным работам.

Инженерный подход АНТЭК

АНТЭК выполняет перенос производственных линий как единый инженерный процесс — от обследования площадок и разработки технологии до монтажа и инструментальной выверки оборудования на новом месте.

Заказчик получает единую точку ответственности, сохранение комплектности за счёт системы маркировки и учёта, сокращение простоя и готовность линии к подключению и пусконаладке.

Если вы планируете перенос производственной линии — напишите нам на sale@antek72.ru.
